Công ty năng lượng Nghệ An phải thanh toán hơn 53 tỷ đồng cho Tổng công ty 36 Bộ Quốc Phòng
- Công ty CP vận tải ôtô Hàng không sẽ thanh toán chế độ thất nghiệp cho người lao động
- Không cho phép các nhà thầu tiếp tục lùi tiến độ Dự án cầu Bạch Đằng
- Tạm dừng ký kết hợp đồng với nhà thầu Trung Quốc tại dự án nước sông Đà
- Đơn vị chọn nhà thầu Trung Quốc phải chịu toàn bộ trách nhiệm trước nhân dân8
Sự việc xảy ra ở dự án thủy điện Nậm Mô mà chủ đầu tư là Công ty CP Tổng Công ty phát triển năng lượng Nghệ An (tên gọi cũ là Công ty CP thủy điện Bản Vẽ), đơn vị thi công là Tổng công ty 36, Bộ Quốc phòng.
Mặc dù phía nhà thầu đã hoàn thành hợp đồng thi công, công trình được đưa vào sử dụng và thu lợi từ năm 2013, thế nhưng cho đến 3 năm sau, chủ đầu tư không quyết toán để thanh toán số tiền lên tới hơn 50 tỷ đồng cho đơn vị thi công, ảnh hưởng đến việc chi trả tiền lương cho cán bộ nhân viên và người lao động.
Sự việc xảy ra ở dự án thủy điện Nậm Mô mà chủ đầu tư là Công ty CP Tổng Công ty phát triển năng lượng Nghệ An (tên gọi cũ là Công ty CP thủy điện Bản Vẽ), đơn vị thi công là Tổng công ty 36, Bộ Quốc phòng.
Năm 2010 và 2011, Tổng công ty 36, Bộ Quốc phòng và Công ty CP Tổng công ty phát triển năng lượng Nghệ An (gọi tắt là Công ty năng lượng Nghệ An) ký hai hợp đồng xây dựng thực hiện các gói thầu: xây dựng các hạng mục chính và đào hố móng đợt 1 của của công trình thủy điện Nậm Mô thuộc dự án thủy điện Nậm Mô.
![]() |

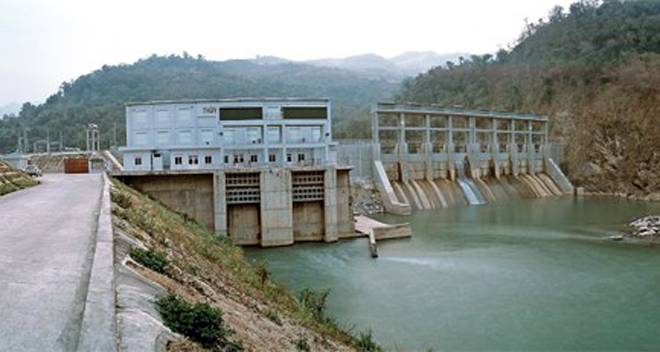

| Nhà máy Thủy điện Nậm Mô đã được đưa vào hoạt động từ năm 2013 đến nay vẫn chưa được quyết toán. Ảnh: Ngọc Hoàng. |
Sau khi ký kết hợp đồng, Tổng Công ty 36 đã thi công hoàn thành toàn bộ công việc theo quy định trong hai hợp đồng đã ký. Hai bên tiến hành nghiệm thu khối lượng hoàn thành theo các đợt và đã nghiệm thu hoàn thành công trình đưa vào sử dụng ngày 31-3-2013. Việc thi công công trình thuộc gói thầu số 1 chậm hơn 7 tháng so với hợp đồng, hai bên đã thống nhất thời gian chậm tiến độ và nhà thầu chấp nhận phạt tiến độ theo quy định của hợp đồng và thống nhất lập hồ sơ thanh quyết toán.
Tuy nhiên sau đó, Công ty năng lượng Nghệ An lại không đồng ý với quyết toán mà Tổng công ty 36 lập theo đúng nội dung hai bên thống nhất. Cụ thể, Công ty năng lượng Nghệ An không nhất trí bổ sung phần chi phí nhân công như Tổng công ty 36 đã tính mà chỉ chấp nhận tính theo mức lương tối thiểu chung.
Số tiền mà Tổng công ty 36 yêu cầu quyết toán là xấp xỉ 210 tỷ đồng. Trong năm 2014, Công ty Năng lượng Nghệ An đã thanh toán hơn 159 tỷ đồng. Số tiền còn lại mà Tổng công ty 36 yêu cầu phía chủ đầu tư thanh toán tính đến thời điểm tháng 4-2016 là hơn 57 tỷ đồng, bao gồm tiền nguyên vật liệu, bù giá nguyên vật liệu, bù giá nhân công và lãi suất chậm thanh toán.
Mặc dù đã nhiều lần đề nghị thanh quyết toán, nhưng do Công ty năng lượng Nghệ An không thực hiện nên buộc Tổng công ty 36 phải làm đơn khởi kiện ra Tòa án nhân dân (TAND) thành phố Vinh, tỉnh Nghệ An. Bản án sơ thẩm số 04/KDTM-ST ngày 20 đến 25-4-2016, TAND TP Vinh đã chấp nhận yêu cầu khởi kiện của Tổng công ty 36, buộc Công ty năng lượng Nghệ An phải thanh quyết toán công trình xây dựng Thủy điện Nậm Mô đối với hai hợp đồng xây dựng số tiền hơn 51 tỷ đồng.
Tuy vậy, phía Công ty năng lượng Nghệ An không đồng ý với phán quyết trên nên đã kháng cáo toàn bộ bản án sơ thẩm. Tổng công ty 36 cũng kháng cáo đề nghị Tòa án cấp phúc thẩm buộc Công ty năng lượng Nghệ An trả số tiền lãi chậm thanh toán là hơn 9 triệu đồng, sửa lại tiền thi công chậm tiến độ. Viện Kiểm sát nhân dân tỉnh Nghệ An ra quyết định kháng nghị bản án với lý do có vi phạm trong việc xác định điều kiện khởi kiện, nhận định, quyết định của bản án chưa đầy đủ và toàn diện…
Ngày 4-8-2016, TAND tỉnh Nghệ An xét xử phúc thẩm vụ việc trên. HĐXX căn cứ vào các cam kết hai bên đã thỏa thuận trong hợp đồng, khẳng định không có căn cứ để chấp nhận ý kiến khiếu nại của Công ty năng lượng Nghệ An.
Đồng thời, HĐXX cũng cho rằng, công trình Thủy điện Nậm Mô do Tổng công ty 36 xây dựng đã được bàn giao đưa vào sử dụng từ ngày 31-3-2013, hết thời gian bảo hành công trình ngày 30-3-2014. Biên bản nghiệm thu hoàn thành đưa vào sử dụng được các bên (chủ đầu tư, tư vấn giám sát, tư vấn thiết kế và nhà thầu) ký xác nhận. Khối lượng cuối cùng của công trình hoàn thành cũng được các bên xác nhận đầy đủ.
Nhưng đến nay đã hơn 3 năm chủ đầu tư là Công ty Năng lượng Nghệ An chưa thanh toán đầy đủ khoản tiền thi công là vi phạm. Do vậy phía Tổng công ty 36 khởi kiện yêu cầu Công ty Năng lượng Nghệ An phải thanh toán số tiền còn thiếu là đúng quy định của pháp luật.
Đồng thời, HĐXX cũng khẳng định, về khối lượng, chất lượng công trình không tranh chấp nên không cần thiết phải giám định, thẩm định như nội dung kháng nghị của Viện Kiểm sát. Nguyên đơn khởi kiện không vi phạm điều kiện khởi kiện nên không có căn cứ để hủy bản án sơ thẩm trả lại đơn khởi kiện và đình chỉ việc giải quyết vụ án.
Từ nhận định trên, TAND tỉnh Nghệ An đã tuyên án buộc Công ty năng lượng Nghệ An phải thanh toán số tiền còn lại và tiền lãi phạt do chậm thanh toán cho Tổng công ty 36 với số tiền hơn 55,1 tỷ đồng, đối trừ còn hơn 53,6 tỷ đồng.
Tổng công ty 36 đã phải bỏ ra một khoản chi phí lớn để thực hiện hợp đồng thi công công trình thủy điện Nậm Mô. Việc chậm thanh quyết toán công trình đã khiến doanh nghiệp gặp khó khăn, gây ảnh hưởng trực tiếp đến chi trả tiền lương cho cán bộ nhân viên và người lao động. Đề nghị các cơ quan chức năng sớm thi hành bản án để bảo vệ quyền lợi cho doanh nghiệp, đảm bảo tính nghiêm minh của pháp luật.
