Tổ điều tra báo cáo gì về sự cố vỡ đập tại thủy điện Ia Glae 2
Tổ điều tra do UBND huyện Chư Prông thành lập đã chỉ ra hàng loạt sai phạm của chủ đầu tư, đơn vị thi công trong quá trình thi công, quản lý xây dựng tại dự án nhà máy thủy điện Ia Glae 2.
Ngày 18/11, UBND huyện Chư Prông (tỉnh Gia Lai) đã có báo cáo kết quả điều tra, đánh giá nguyên nhân sự cố công trình nhà máy thủy điện Ia Glae 2 theo yêu cầu của ông Nguyễn Hữu Quế - Phó Chủ tịch UBND tỉnh Gia Lai trước đó.
Cụ thể, Tổ điều tra do UBND huyện Chư Prông thành lập đã điều tra, xác định sự cố vỡ đập tại nhà máy thủy điện Ia Glae 2 là do nhà thầu xây dựng không tuân thủ các nội dung, trình tự, biện pháp thi công, dẫn dòng thi công trong mùa lũ.
Công trình chậm tiến độ so với chủ trương đầu tư nên chủ đầu tư, đơn vị thi công vẫn tiếp tục xây dựng, trong khi biện pháp thi công, dẫn dòng thi công mùa lũ và phương án ứng phó thiên tai vùng hạ du trong thời gian thi công chưa được chủ đầu tư, nhà thầu xây dựng lập, phê duyệt theo quy định.
Theo hồ sơ thì công trình chỉ thi công đến tháng 5/2023 là hoàn thành cụm đầu mối 2A. Tuy nhiên, hồ sơ quản lý chất lượng, nhật ký thi công vẫn thể hiện công việc thi công tại công trường trong mùa mưa bão (từ tháng 6 - 9).
Đồng thời, đơn vị thi công tổ chức thi công trong mùa mưa là không tuân thủ theo phương án ứng phó thiên tai vùng hạ du được UBND huyện Chư Prông phê duyệt. Chủ đầu tư, đơn vị thi công tổ chức thi công chưa tuân thủ nội dung, chỉ dẫn kỹ thuật theo hồ sơ thiết kế bản vẽ thi công, biện pháp thi công đã được phê duyệt và chưa có biện pháp gia cố, bảo đảm an toàn thân đập sau khi đã thi công hoàn thành phần tường thượng lưu.
Việc thi công mạch ngừng, đổ bê tông kết cấu khối lớn công trình chưa tuân thủ theo hồ sơ thiết kế đã được phê duyệt. Tại thời điểm xảy ra sự cố, phần tường thượng lưu bị phá vỡ, đẩy trôi chưa đạt cường độ chịu lực theo thiết kế, thời gian đổ bêtông của tường thượng lưu bị đẩy trôi chưa đạt cường độ. Chủ đầu tư chưa cập nhật, nắm bắt kịp thời tình hình diễn biến bất thường của thời tiết để có biện pháp gia cố, bảo đảm an toàn công trình.
Trên cơ sở làm việc của Tổ điều tra, UBND huyện Chư Prông yêu cầu chủ đầu tư, đơn vị thi công tạm dừng thi công đối với hạng mục công trình xảy ra sự cố, đảm bảo an toàn cho người, tài sản, công trình và tổ chức bảo vệ hiện trường sự cố; thực hiện khắc phục sự cố, bồi thường thiệt hại và các chi phí cho việc khắc phục sự cố theo đúng quy định.
Sau khi chủ đầu tư và các đơn vị liên quan có báo cáo hoàn thành việc giải quyết thiệt hại, khắc phục sự cố, cơ quan giải quyết sự cố sẽ quyết định việc tiếp tục thi công hạng mục công trình.
Như CAND Online đã phản ánh, dự án nhà máy thủy điện Ia Glae 2 có tổng quy mô công suất 12MW, nằm trên địa bàn xã Ia Ga và xã Ia Vê (huyện Chư Prông). Dự án do Công ty Cổ phần Thủy điện Khải Hoàng (trụ sở: TP Pleiku, tỉnh Gia Lai) làm chủ đầu tư; đơn vị lập thiết kế bản vẽ thi công là liên danh Công ty TNHH Tư vấn và xây dựng Phúc Thành, Công ty TNHH Tư vấn xây dựng Trường Sơn; đơn vị thi công xây dựng là Công ty Cổ phần Thành Đạt. Giá trị dự toán xây dựng công trình là hơn 404 tỷ đồng (sau thuế) và đang trong giai đoạn xây dựng.

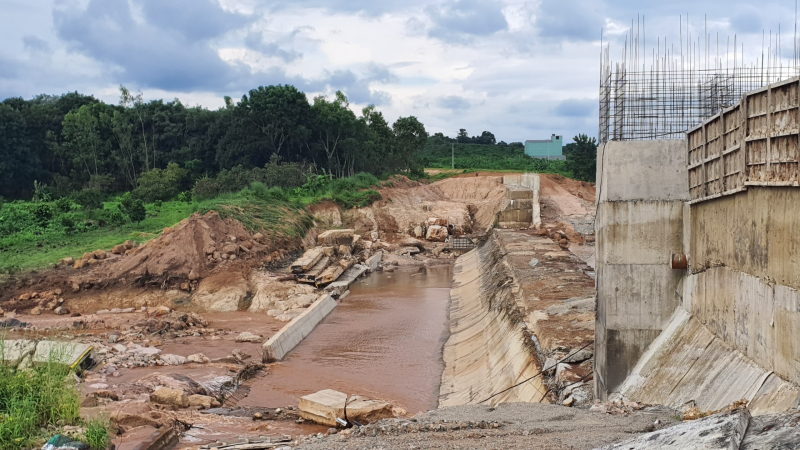

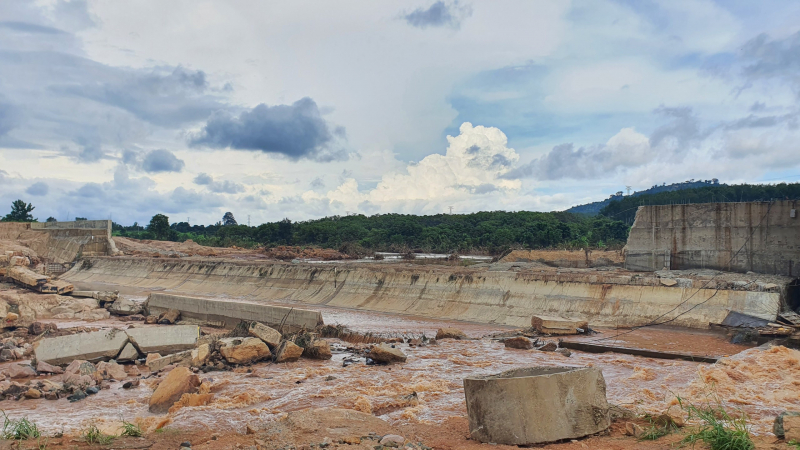

Trong tối 8 và rạng sáng 9/10, trên địa bàn huyện Chư Prông, tỉnh Gia Lai có mưa lớn, lưu lượng nước từ thượng nguồn suối Ia Glae đổ về gây lũ và đẩy trôi một phần đập tràn của dự án nhà máy thủy điện Ia Glae 2 với chiều dài tường bêtông bị vỡ khoảng 50m gây thiệt hại nặng nề cho người dân vùng hạ du.
