Giải quyết bồi thường dứt điểm cho người dân bị ảnh hưởng bởi dự án cao tốc

Thứ Tư, 15/03/2023, 17:04

Lãnh đạo UBND tỉnh Thừa Thiên-Huế yêu cầu các đơn vị liên quan cần tuyên truyền, vận động, thuyết phục để người dân tự nguyện bàn giao mặt bằng phần thuộc hành lang an toàn đường bộ để sớm hoàn thành hạng mục đường gom, nút giao đường dẫn cao tốc Cam Lộ - La Sơn với tỉnh lộ (TL) 9B.

Chiều 15/3, UBND tỉnh Thừa Thiên-Huế cho biết, Phó Chủ tịch UBND tỉnh - ông Hoàng Hải Minh đã có văn bản chỉ đạo các đơn vị, địa phương liên quan khẩn trương xử lý, giải quyết dứt điểm việc bồi thường, hỗ trợ giải phóng mặt bằng phục vụ thi công dự án cao tốc Cam Lộ - La Sơn qua địa bàn huyện Phong Điền, hạng mục đường gom, nút giao đường dẫn cao tốc với TL9B.

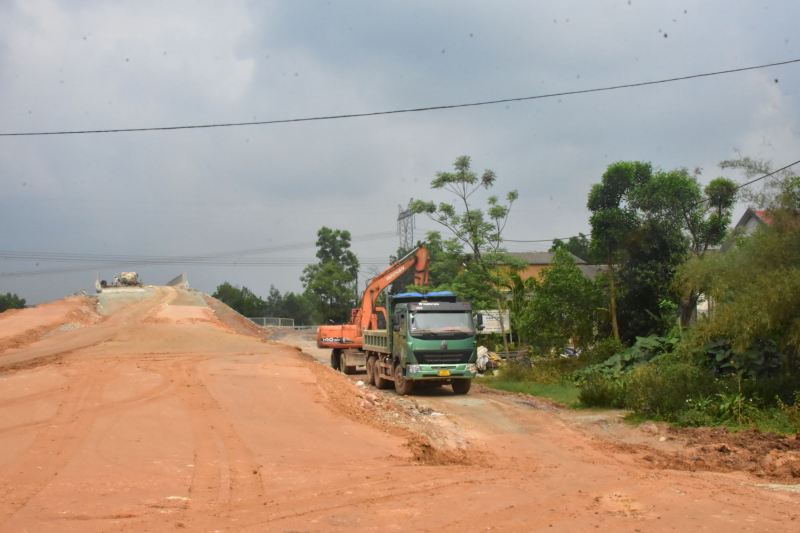

Giải quyết dứt điểm bồi thường cho người dân ảnh hưởng dự án cao tốc Cam Lộ - La Sơn -0
Phó Chủ tịch UBND tỉnh Thừa Thiên-Huế Hoàng Hải Minh kiểm tra hạng mục đường gom, nút giao đường dẫn cao tốc Cam Lộ - La Sơn với TL9B.

Cụ thể, sau khi kiểm tra thực tế hiện trường, Phó Chủ tịch UBND tỉnh Thừa Thiên-Huế Hoàng Hải Minh đề nghị Ban Quản lý dự án (QLDA) đường Hồ Chí Minh khẩn trương phối hợp với UBND huyện Phong Điền rà soát, giải quyết dứt điểm việc chi trả đền bù cho các hộ dân bị ảnh hưởng hư hỏng, nứt nhà như đã thỏa thuận, cam kết với người dân và chính quyền địa phương; hoàn thành trước ngày 20/3; đồng thời khẩn trương thi công, hoàn thành hệ thống đường gom, đường công vụ phục vụ thi công dự án cao tốc trước ngày 30/4/.

Giải quyết dứt điểm bồi thường cho người dân ảnh hưởng dự án cao tốc Cam Lộ - La Sơn -0
Tuyến đường gom, nút giao đường dẫn cao tốc với TL9B đoạn quan huyện Phong Điền (tỉnh Thừa Thiên-Huế).

Đồng thời, yêu cầu UBND huyện Phong Điền khẩn trương giải quyết dứt điểm các tồn tại, vướng mắc thuộc thẩm quyền, đảm bảo bàn giao mặt bằng để thi công, hoàn thành hạng mục đường gom, nút giao đường dẫn cao tốc với TL9B theo kiến nghị của Ban QLDA đường Hồ Chí Minh. Trước mắt, cần thực hiện công tác tuyên truyền, vận động, thuyết phục để người dân tự nguyện bàn giao mặt bằng phần thuộc hành lang an toàn đường bộ nhưng người dân đang sử dụng; chỉ đạo Công an, chính quyền địa phương có phương án tổ chức bảo đảm hiện trường thi công, xử lý theo quy định đối với các trường hợp hợp cố tình, không chấp hành.

Lãnh đạo UBND tỉnh Thừa Thiên-Huế cũng yêu cầu nhà thầu đẩy nhanh thi công hạng mục di dời đường điện cao thế trong tiểu dự án giải phóng mặt bằng trên tuyến cao tốc Cam Lộ - La Sơn.

Giải quyết dứt điểm bồi thường cho người dân ảnh hưởng dự án cao tốc Cam Lộ - La Sơn -0
Lãnh đạo tỉnh Thừa Thiên-Huế yêu cầu chủ đầu tư và các đơn vị khẩn trương giải quyết dứt điểm bồi thường cho người dân ảnh hưởng dự án cao tốc Cam Lộ - La Sơn.

Theo Sở GTVT tỉnh Thừa Thiên-Huế, đến nay, tuyến điện 110kV có 3 điểm giao chéo, 4 cột xây dựng mới, 3 tuyến tạm và tuyến điện 220kV có 5 điểm giao chéo, 5 cột xây dựng mới đã hoàn thành thi công, sẵn sàng đóng điện đúng thời gian đăng ký. Riêng đối với tuyến 500kV có 3 điểm giao chéo, 5 cột xây dựng mới, công tác chuẩn bị vật liệu đã hoàn tất, cột điện đã có ở chân công trường. Thời gian dự kiến cắt điện thi công từ ngày 10 đến 20/4.

Dự án cao tốc Cam Lộ - La Sơn có chiều dài 98,35km, thuộc dự án đầu tư xây dựng đường bộ cao tốc Bắc - Nam phía Đông giai đoạn 2017 - 2020 được đưa vào khai thác vào cuối tháng 12/2022. Giai đoạn đầu dự án có quy mô 2 làn xe, bề rộng nền đường 12m, riêng các đoạn vượt xe có quy mô 4 làn xe, bề rộng nền đường là 23m. Dự án có tổng mức đầu tư 7.669 tỷ đồng sử dụng nguồn vốn trái phiếu Chính phủ.
