Chủ đầu tư dự án Thủy điện Ia Glae 2 nói gì về sự cố vỡ đập tràn?
Chủ đầu tư dự án Nhà máy Thủy điện Ia Glae 2 không thừa nhận yếu tố kĩ thuật dẫn đến sự cố vỡ đập mà chỉ là do “chủ quan về mặt đánh giá thời tiết”.
Chiều 23/10, Công ty Cổ phần Thủy điện Khải Hoàng đã có báo cáo giải trình về sự cố vỡ đập tràn dự án Nhà máy Thủy điện Ia Glae 2 tại huyện Chư Prông (tỉnh Gia Lai) do công ty này làm chủ đầu tư.
Theo công ty này, với sự cấp bách hoàn thành đưa dự án vào hoạt động vào cuối Quý IV/2023 nên đơn vị tranh thủ lúc thời tiết nắng để thi công tiếp phần thượng lưu và phần đập còn lại (một đợt đổ tường từ 1-2m) nhằm đảm bảo bù lại tiến độ trong thời gian xảy ra dịch bệnh và một số thủ tục pháp lý về nhập khẩu.
Trong lúc đang chuẩn bị thi công tiếp một phần bê tông trọng lực sau tường theo biện pháp thi công thì trên địa bàn xảy ra mưa lớn liên tục, lượng mưa lớn làm ảnh hưởng đến thiết bị vận hành thi công bê tông và hiện trường thi công. Thời tiết có mưa đã gây ra lũ lớn làm gãy một phần tường bê tông đã thi công.
Công ty Cổ phần Thủy điện Khải Hoàng thừa nhận sự cố gãy vỡ tường bêtông đập tràn nhưng cho rằng đây chỉ là do sự chủ quan về mặt đánh giá thời tiết làm ảnh hưởng đến công trình.
Trong khi đó, qua kiểm tra thực tế, Sở Công thương tỉnh Gia Lai khẳng định: Chủ đầu tư và đơn vị thi công chưa tuân thủ đầy đủ các nội dung, trình tự, biện pháp thi công, dẫn dòng thi công trong mùa lũ khi thi công phần tường thượng lưu; không đảm bảo tiến độ thi công phần thân đập sau khi thi công hoàn thành phần tường thượng lưu; chưa cập nhật kịp thời tình hình diễn biến bất thường của thời tiết, chưa có biện pháp gia cố, bảo đảm an toàn phần tường thượng lưu nên khi xuất hiện lũ lớn đã bị đẩy trôi.
Liên quan đến việc này, UBND huyện Chư Prông cũng đã thành lập Tổ điều tra sự cố công trình Nhà máy Thủy điện Ia Glae 2 để làm rõ nguyên nhân xảy ra sự cố (có đại diện Sở Công thương tham gia). Trên cơ sở kết quả làm việc, tổ điều tra sẽ tham mưu cấp có thẩm quyền xử lý theo quy định.
Trong thời gian chờ cơ quan chức năng kết luận, xử lý vụ việc, người dân trên địa bàn huyện Chư Prông tỏ ra vô cùng bức xúc khi thủy điện đang xây dựng, chưa tích nước nhưng đã xảy ra sự cố; đồng thời, lo lắng khi thủy điện tích nước và đi vào hoạt động sẽ đe dọa đến tính mạng.
Như CAND Online đã phản ánh, dự án Nhà máy Thủy điện Ia Glae 2 có tổng quy mô công suất 12MW, nằm trên địa bàn xã Ia Ga và xã Ia Vê (huyện Chư Prông). Dự án do Công ty Cổ phần Thủy điện Khải Hoàng (trụ sở: TP Pleiku, tỉnh Gia Lai) làm chủ đầu tư; đơn vị lập thiết kế bản vẽ thi công là liên danh Công ty TNHH Tư vấn và xây dựng Phúc Thành, Công ty TNHH Tư vấn xây dựng Trường Sơn; đơn vị thi công xây dựng là Công ty Cổ phần Thành Đạt. Giá trị dự toán xây dựng công trình là hơn 404 tỷ đồng (sau thuế) và đang trong giai đoạn thi công xây dựng.

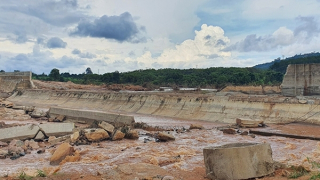

Trong tối ngày 8 và rạng sáng 9/10, trên địa bàn huyện Chư Prông, tỉnh Gia Lai có mưa lớn, lưu lượng nước từ thượng nguồn suối Ia Glae đổ về gây lũ và đẩy trôi một phần đập tràn của dự án Nhà máy Thủy điện Ia Glae 2 với chiều dài tường bêtông bị vỡ khoảng 50m.
