Triển khai các giải pháp đưa NMNĐ Thái Bình 2 về đích

Thứ Sáu, 31/08/2018, 20:00
Dự án NMNĐ Thái Bình 2 với quy mô công suất 1.200 MW do Tập đoàn Dầu khí Việt Nam (PVN) làm Chủ đầu tư với tổng mức đầu tư điều chỉnh đã được Thủ tướng Chính phủ chấp thuận là 41.799 tỷ VNĐ. Sau khi hoàn thành đưa vào vận hành, hàng năm nhà máy sẽ cung cấp trên 7,8 tỷ kWh điện cho lưới điện Quốc gia.


Đến nay, tiến độ tổng thể Dự án đạt khoảng 83% trong đó công tác thiết kế đạt 99,54%; công tác mua sắm thiết bị, vật tư đạt 91,5%; công tác gia công, chế tạo và vận chuyển đạt 93,56% và công tác thi công xây dựng đạt 78,45%.

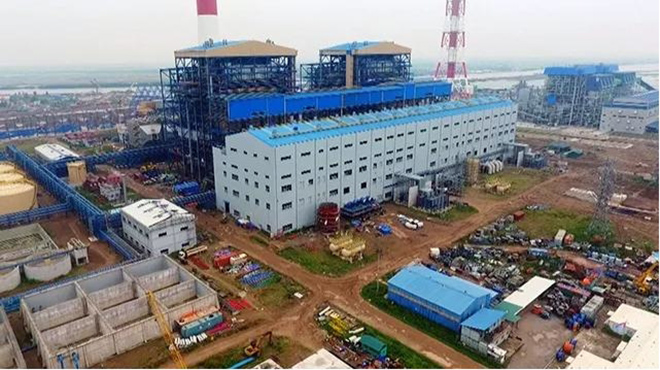

 Công trường thi công dự án Nhà máy Nhiệt điện Thái Bình 2.

Hầu hết các hạng mục xây dựng chính của NMNĐ Thái Bình 2 đều đã hoàn thành cơ bản và đang vào giai đoạn hoàn thiện. Đặc biệt, về công tác chuẩn bị phát điện, Dự án đã hoàn tất các hạng mục công việc liên quan đến công tác đóng điện ngược Sân phân phối (SPP) 220kV và vận hành SPP 220kV ổn định, an toàn. Hoàn thành quy trình phối hợp vận hành giữa Nhà máy nhiệt điện Thái Bình (của EVN) và NMNĐ Thái Bình 2.

Liên quan đến tình trạng thiết bị trên công trường, theo quy định của Hợp đồng đã ký, thời hạn bảo hành thiết bị sẽ hết hạn vào tháng 11-2018. Tuy nhiên, hiện nay, PVN, PVC đang đàm phán với các Nhà cung cấp thiết bị để gia hạn thời hạn bảo hành, phù hợp với tiến độ của Dự án.

Bên cạnh đó, PVN cũng đã huy động nguồn lực từ các đơn vị thành viên của Tập đoàn như Liên doanh Việt Nga – Vietsovpetro, Tổng Công ty Điện lực Dầu khí (PV Power), Tổng Công ty Dịch vụ Kỹ thuật Dầu khí (PTSC), Trường Cao Đẳng Dầu khí (PVMTC)… là những đơn vị hàng đầu về kỹ thuật bảo trì, bảo dưỡng thiết bị trực tiếp đến công trường xây dựng NMNĐ Thái Bình 2 hỗ trợ Tổng thầu PVC thường xuyên kiểm tra và bảo trì thiết bị, chuẩn bị sẵn sàng cho công tác chạy thử và vận hành Nhà máy.

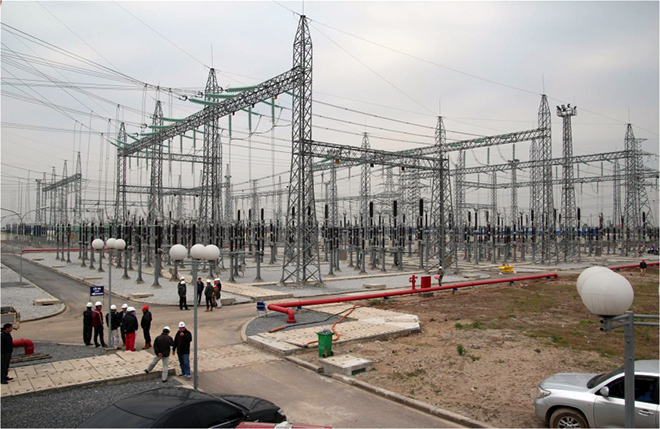

Thái Bình 2 đã hoàn tất đóng điện sân phân phối 220kV.

Đặc biệt, trong đợt khảo sát hiện trạng thiết bị, máy móc đã lắp đặt tại NMNĐ Thái Bình 2, Nhà thầu Dealim (Hàn Quốc) đã đánh giá tổng thể các thiết bị chính của hai tổ máy và khẳng định các thiết bị chính tại NMNĐ Thái Bình 2 hoàn toàn đáp ứng theo yêu cầu kỹ thuật, tuân thủ các khuyến cáo của Nhà sản xuất.

Mặc dù khối lượng công việc để hoàn thành dự án NMNĐ Thái Bình 2 còn lại không nhiều (khoảng 17%), tuy nhiên do một số vướng mắc trong quá trình triển khai Dự án. Tuy nhiên, nhận thức được tầm quan trọng của dự án NMNĐ Thái Bình 2, tập thể Ban Thường vụ Đảng ủy, HĐTV và Ban Tổng giám đốc Tập đoàn đã thống nhất ý chí, huy động cả hệ thống chính trị, tập trung cao nhất các nguồn lực của Tập đoàn, quyết tâm thực hiện hoàn thành và đưa vào vận hành NMNĐ Thái Bình 2 trong thời gian sớm nhất, để hạn chế đến mức thấp nhất các ảnh hưởng tiêu cực đối với dự án, Tập đoàn và các Nhà thầu.

Để hiện thực tinh thần đó, bên cạnh những cơ chế được hướng dẫn/chấp thuận từ cấp có thẩm quyền, PVN đã đưa ra một số giải pháp đột phá nhằm hỗ trợ dòng tiền cho Dự án nói chung và cho Tổng thầu PVC nói riêng.

Giải pháp đầu tiên là phải áp dụng linh hoạt cơ chế tạm thanh toán và thanh toán cho Tổng thầu PVC bao gồm điều chỉnh mốc thanh toán, điều chỉnh tỷ lệ tạm ứng, thu hồi tạm ứng…

Đối với các hạng mục công việc do Tổng thầu PVC và các Nhà thầu phụ triển khai chậm hoặc không triển khai, Chủ đầu tư đã thực hiện cắt giảm phạm vi công việc và giao cho đơn vị có đủ năng lực thực hiện. PVN đã giao Ban QLDA trực tiếp tham gia cùng PVC đàm phán với Nhà thầu cung cấp thiết bị về gia hạn bảo lãnh, bảo hành, công tác vận hành, chạy thử…

PVN đã, đang và sẽ tập trung mọi nguồn lực, kịp thời quyết định các giải pháp đột phá, nhằm đưa Dự án NMNĐ Thái Bình 2 về đích an toàn.


An An
.
.
.
