Cần sớm có những giải pháp tháo gỡ cho các dự án nhiệt điện của PVN

Thứ Sáu, 05/07/2019, 21:07
Hơn bao giờ hết, PVN đang cần có những chính sách, giải pháp cụ thể nhằm tháo gỡ khó khăn kịp thời cho các dự án mà Tập đoàn đang triển khai, hướng đến mục tiêu đảm bảo an ninh năng lượng cho phát triển đất nước trong thời gian tới.

Ngày 4-7, tại Hà Nội, Tập đoàn dầu khí quốc gia Việt Nam (PVN) đã cung cấp một số thông tin về những vướng mắc dẫn đến chậm tiến độ của 3 dự án nhiệt điện thuộc diện cấp bách của tập đoàn này là dự án Nhà máy nhiệt điện Thái Bình 2 (1.200MW), dự án Nhà máy nhiệt điện Long Phú (1.200 MW) và dự án Nhà máy nhiệt điện Sông Hậu 1 (1.200 MW).

Đại diện Tập đoàn Dầu khí Việt Nam (PVN) cho biết, ngoài khó khăn khách quan của dự án Nhà máy nhiệt điện Long Phú 1 do phía nhà thầu Power Machines (PM) bị cấm vận bởi Chính phủ Mỹ (26-1-2018) nên công tác mua sắm hàng hóa, thiết bị nhập khẩu và thu xếp vốn cho dự án thuộc phạm vi công việc của PM đã bị ảnh hưởng nghiêm trọng.

Trong khi đó, hai dự án còn lại là Nhà máy nhiệt điện Thái Bình 2 và dự án Nhà máy nhiệt điện Sông Hậu 1 đang được nỗ lực đẩy nhanh tiến độ để sớm đưa vào hoàn thành, phát điện.

Dự án nhiệt điện Thái Bình 2

Nhà máy nhiệt điện Thái Bình 2, đến nay tiến độ tổng thể đã hoàn thành gần 85%, trong đó hầu hết các hạng mục xây dựng chính của dự án đều đã hoàn thành cơ bản và đang vào giai đoạn hoàn thiện. Theo tiến độ dự kiến hoàn thành tổ máy 1 vào tháng 6-2020 và tổ máy 2 vào tháng 10-2020.

Một số nguyên nhân chính dẫn đến dự án có nguy cơ tiếp tục bị chậm tiến độ như việc Tổng thầu EPC là Tổng Công ty Cổ phần Xây lắp Dầu khí (PVC) trong quá trình triển khai dự án có một số sai phạm đã và đang được các cơ quan chức năng xem xét, xử lý; Việc sử dụng số tiền sai mục đích dẫn đến nhiều hệ lụy cả về chi phí, tiến độ, pháp lý, ảnh hưởng đến nguồn lực trong triển khai dự án; Chi phí quản lý dự án của Tổng thầu PVC tăng cao do dự án đã bị chậm tiến độ. Ngoài ra, do tiến độ dự án bị kéo dài nên có nhiều khó khăn và rủi ro phát sinh như máy móc thiết bị hết thời hạn bảo hành; không vay thêm được vốn…

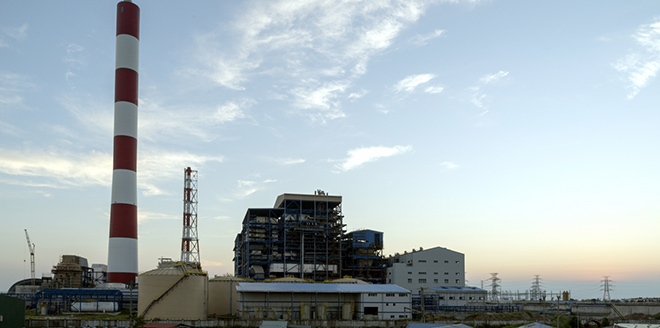

Dự án nhiệt điện Thái Bình 2.

Theo ông Nguyễn Huy Vượng, Trưởng Ban điện của PVN, để dự án có thể hoàn thành cần có cơ chế nghiệm thu từng phần, giải ngân cho dự án. Trong đó, việc thiếu hụt nguồn vốn vay do không được Bộ Tài chính cho giải ngân hơn 327/937 triệu USD vốn vay nước ngoài đã được Chính phủ bảo lãnh và các Ngân hàng thương mại trong và ngoài nước chưa cho vay, do đó trước mắt cần phải sử dụng vốn chủ sở hữu để giải ngân mới đáp ứng mục tiêu phát điện.

Thông tin thêm, ông Vượng cho biết, việc đảm bảo than lâu dài cho Nhà máy nhiệt điện Thái Bình 2 là vấn đề cần được quan tâm, đảm bảo, bởi đây là dự án sử dụng nguồn than trong nước. Về lâu dài, sau khi đạt mục tiêu phát điện thì dự án Thái Bình 2 vẫn còn một số vấn đề như sau khi vận hành thì việc cung cấp than (hiện Nhà máy nhiệt điện Thái Bình 2 sử dụng than nội) nên phía PVN mong muốn tập đoàn Tha và Khoáng sản Việt Nam (TKV) là đơn vị được chỉ định cung cấp than có giải pháp đảm bảo cung cấp than lâu dài cho nhà máy này.

Bên cạnh đó, phía PVN đề xuất khi dự án hoàn thành sẽ được Tập đoàn Điện lực Việt Nam (EVN) tăng khả năng  huy động cao cho nhà máy để bù đắp các khoản đầu tư  trong quá khứ của PVN.

Dự án Nhà máy nhiệt điện Long Phú 1

Do Liên danh Power Machines – Tổng Công ty Cổ phần Dịch vụ kỹ thuật Dầu khí Việt Nam (Liên danh PM-PTSC). Đến nay, khối lượng hoàn thành công việc ước tính đạt gần 80% so với kế hoạch (100%). Nguyên nhân chính dẫn đến việc chậm tiến độ xuất phát từ phía Nhà thầu Power Machines/Nga và việc Chính phủ Mỹ áp đặt lệnh cấm vận trực tiếp đối với Nhà thầu Power Machines từ ngày 26-1-2018.

Từ thời điểm Nhà thầu Power Machines (PM) bị cấm vận, công tác mua sắm hàng hóa, thiết bị nhập khẩu và thu xếp vốn cho dự án thuộc phạm vi công việc của PM đã bị ảnh hưởng nghiêm trọng.

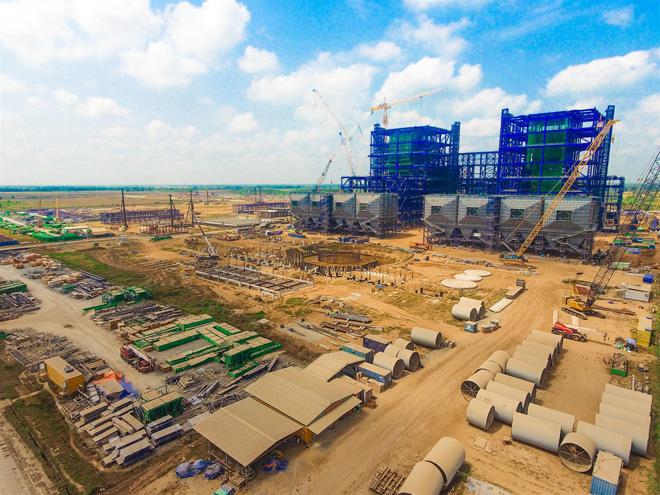

Công trường NMNĐ Long Phú 1.

Ngày 28-1-2019, Nhà thầu PM có văn bản chính thức thông báo về việc Chấm dứt thực hiện Hợp đồng EPC dự án NMNĐ Long Phú 1 do ảnh hưởng của lệnh cấm vận và PM đã chính thức dừng các hoạt động tại công trường kể từ ngày 15-3-2019.

Việc PM dừng, không tham gia vào công tác triển khai Dự án trong khoảng thời gian dài đã ảnh hưởng nghiêm trọng đến công tác tiếp tục thực hiện các hạng mục công việc khác mà không bị ảnh hưởng bởi lệnh cấm vận của Dự án, trong đó quan trọng nhất là việc tiếp tục cung cấp vật tư/thiết bị và giám sát, nghiệm thu lắp đặt các Lò hơi, các Máy biến áp (do TKZ, PMTT là các đơn vị thành viên của PM cung cấp) và Hệ thống lọc bụi tĩnh điện, Ống khói của Nhà máy, dẫn đến PTSC/Nhà thầu phụ LILAMA không thể tiến hành bảo quản, bảo dưỡng vật tư/thiết bị, tiềm ẩn nguy cơ bị hỏng hóc/ăn mòn và có thể phải thay thế mới.....

Dự án Nhà máy nhiệt điện Sông Hậu 1

Dự án Nhà máy nhiệt điện Sông Hậu 1, có tổng mức đầu tư dự án sau thuế là 43.043 tỷ VNĐ. Đây là 1 trong 3 dự án có tiến độ khả quan nhất trong 3 dự án kể trên của PVN nhưng so với tiến độ ban đầu (hoàn thành vào năm 2012) cũng đang có bị chậm.

Đại diện PVN cho hay, đến nay, tiến độ tổng thể của Nhà máy nhiệt điện Sông Hậu 1 đạt khoảng 73%, trong đó công tác thiết kế đạt 98%, công tác mua sắm đạt 94,5%, công tác thi công đạt 69,4%. Mục tiêu điều hành trong năm 2019 là hoàn thành việc thi công xây dựng của hầu hết các hạng mục trong nhà máy, tiến hành chạy thử một số hệ thống thiết bị như hệ thống nước khử khoáng, hệ thống dầu, các thiết bị điện.

Đoàn công tác kiểm tra tình hình trên công trường Dự án NMNĐ Sông Hậu 1.

Trong những khó khăn mà dự án Nhà máy nhiệt điện Sông Hậu 1 đang gặp phải có vấn đề liên quan đến cơ chế được Chính phủ cho phép thực hiện theo hình thức hợp đồng điều chỉnh giá cho phần xây dựng, lắp đặt, gia công chế tạo và tiến độ thi công đường dây 500kV Sông Hậu - Đức Hòa do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư đang chậm so với kế hoạch đề ra…

Tập đoàn Dầu khí Việt Nam cho biết, doanh nghiệp đã kiến nghị lên Chính phủ và các Bộ, ngành chức năng những giải pháp tháo gỡ cho từng dự án.

Trong đó, đối với Dự án Nhà máy nhiệt điện Thái Bình 2, PVN kiến nghị, trong khi nguồn vốn vay bổ sung chưa thu xếp được thì chấp thuận chủ trương cho PVN được dùng nguồn vốn chủ sở hữu giải ngân cho dự án với điều kiện không vượt tổng mức đầu tư điều chỉnh và PVN sẽ chịu trách nhiệm về mặt kỹ thuật đảm bảo nhà máy vận hành và phát điện. Khi thu xếp được nguồn vốn vay bổ sung sẽ hoàn trả lại phần vốn chủ sở hữu sử dụng vượt tỷ lệ.

Đối với Dự án Nhà máy Nhiệt điện Long Phú 1, PVN đề nghị xem xét thành lập Tổ công tác đặc biệt do Bộ Công Thương và UBQLVNN tại doanh nghiệp chủ trì, thành viên là lãnh đạo các Bộ ngành liên quan về Dự án NMNĐ Long Phú 1 để chỉ đạo, hướng dẫn và hỗ trợ PVN giải quyết các khó khăn vướng mắc của dự án. Bộ Công Thương sớm báo cáo Thủ tướng Chính phủ kết quả thẩm định Tổng mức đầu tư điều chỉnh dự án đã được PVN đề xuất.

PVN đã cung cấp một số thông tin về những vướng mắc dẫn đến chậm tiến độ của 3 dự án nhiệt điện thuộc diện cấp bách của tập đoàn.

Liên quan đến dự án Nhà máy nhiệt điện Sông Hậu 1, PVN kiến nghị Bộ Công Thương chỉ đạo EVN tập trung đẩy nhanh việc thi công đường dây 500kV Sông Hậu - Đức Hoà để đồng bộ với tiến độ hoàn thành Sân phân phối 500kV và chương trình chạy thử của dự án Nhà máy nhiệt điện Sông Hậu 1 (kế hoạch lùi lại từ tháng 6-2019 sáng tháng 11-2019)..

PVN cũng kiến nghị Bộ Công Thương và Uỷ ban quản lý vốn nhà nước tại doanh nghiệp sớm có văn bản báo cáo Thủ tướng Chính phủ chấp thuận chủ trương cho PVN được dùng nguồn vốn chủ sở hữu giải ngân cho dự án với điều kiện không vượt tổng mức đầu tư điều chỉnh, đồng thời PVN sẽ chịu trách nhiệm về mặt kỹ thuật đảm bảo nhà máy vận hành và phát điện. Khi thu xếp được nguồn vốn vay bổ sung sẽ hoàn trả lại phần vốn chủ sở hữu sử dụng vượt tỷ lệ.

An An
.
.
.
